Anleggsperiode: september 2026 - desember 2027
Planlagt fremdrift og trafikkavvikling
Vi starter med trasé 1 i september 2026. Arbeidet starter i krysset Eilert Sundts gate - Hother Bøttgers gate og vi arbeider oss nordover og østover. Arbeidene i denne traséen er forventet å pågå i noen måneder. Vi oppdaterer fremdriften fortløpende på denne siden.
I forbindelse med arbeidet er Eilert Sundts gate stengt for gjennomkjøring østover fra Hother Bøttgers gate. Omkjøring er skiltet.
Når trasé 1 er ferdigstilt, fortsetter arbeidet trasé for trasé i henhold til nummereringen på kartet. Siste del av arbeidet vil være Aasmund Vinjes gate sørover fra Eilert Sundts gate.

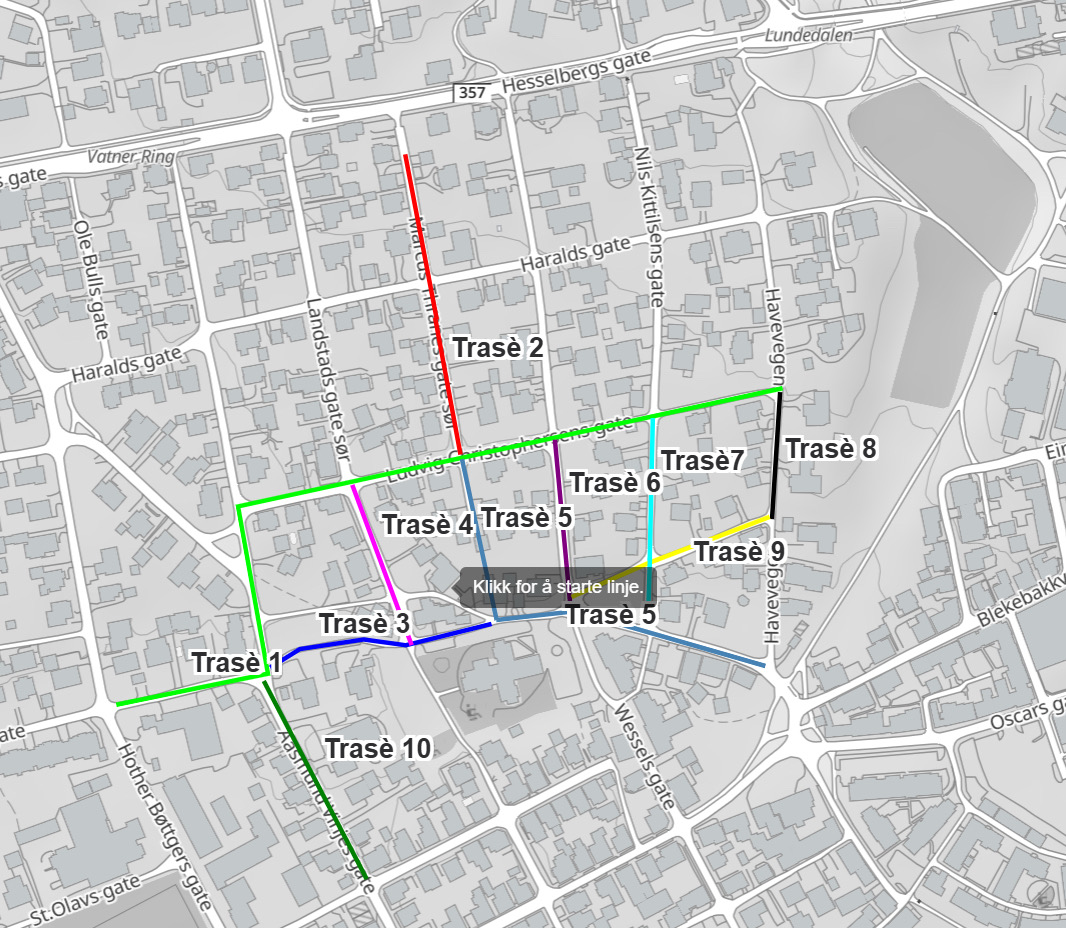

Trasé 1 - Eilert Sundts gate - Aasmund Vinjes gate - Ludvig Christophersens gate
Trasé 2 - Markus Thranes gate sør
Trasé 3 - Eilert Sundts gate
Trasé 4 - Landstads gate sør
Trasé 5 - Markus Thranes gate sør - Eilert Sundts gate
Trasé 6 - Rikard Nordraaks gate sør
Trasé 7 - Nils Kittilsens gate
Trasé 8 - Havevegen
Trasé 9 - Eilert Sundts gate
Trasé 10 - Aasmund Vinjes gate
Hele prosjektet er forventet å være ferdig innen desember 2027. Fremdriftsplanen kan bli justert underveis, og informasjon om videre fremdrift, stengninger og trafikkavvikling vil bli oppdatert fortløpende.
Kontaktperson
Håkon Heines, prosjektleder
telefon 40 22 61 41
